3、 理化性能符合建筑與裝修裝飾的要求,即一般的技術參數。
01

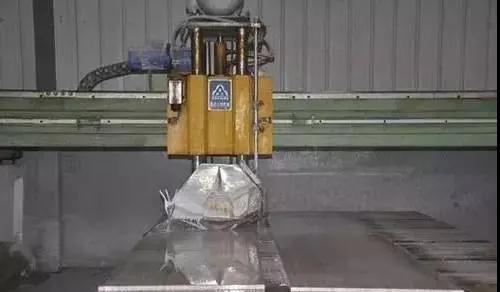

大理石加工出廠前
02
搬運的準備工作:
1、大規格的板材用新鮮木方牢固釘架;
2、條板可用鐵絲木板條打捆;
3、名貴小規格的成品,保護好銳角,用紙箱或木箱包裝;
5、運石車皮或船艙保持清潔,若被煤炭、油類或化學品污染者要清洗干凈;
6、長途運輸要用苫布遮蓋,防風吹、暴曬、雨淋;
7、胸有成竹、計劃周到,不虧載、不超載;
8、辦好保險手續,勿存僥幸心理;
03
大理石進場后

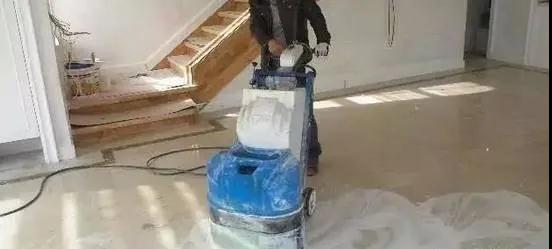

1、檢測大理石的硬性尺寸規格指標和破損情況。
2、檢測大理石背面的背膠耐堿性(如網格布不耐堿應及時清除,加做耐堿背膠或底面成膜型防護劑)。
3、檢測大理石其他五面的防護性能是否達標(背陰無風處,滴水,60分鐘水份消失,
石材http://www.stonebuy.com/無變色、無加深、無水斑、水印滲透即可,如裝飾到餐廳環境還需檢測防油措施)。
左面大理石未作防護吸水后顏色加深,右面為做好化學防護的部分
4、大理石六面防護的作業工藝如下:
B、底面:清除掉網格布后,涂刷2遍成膜型耐堿防護劑(一遍干透再刷二遍),二遍未干時拋灑干燥的粗砂粒以增強和底層水泥層的結合力;也可以撕去網格布,選擇高耐堿的防水背膠替代底面成膜防護劑進行刮涂均勻。
C、其他五面:均勻足量涂刷有機硅滲透防護劑2遍,側面因?yàn)闊o(wú)光面很好吸收,表面因?yàn)楸容^致密 ,涂刷完畢后30分鐘,擦除多余的防護劑,以免在表面留下花斑現象。
04

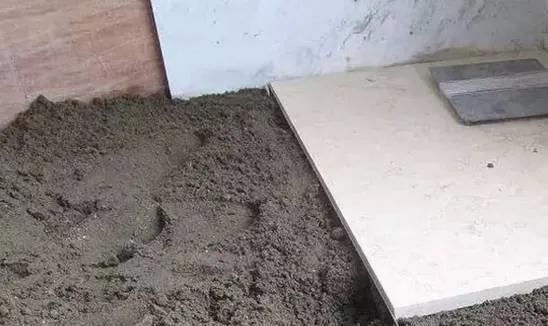

水分控制:嚴格遵循水泥砂漿的配比標準,并控制水分的干濕比例進行鋪貼,底層砂漿的水份一般以——手攥成團,落地開花的原則,當然要綜合考慮
石材http://www.stonebuy.com/縫隙的寬窄對水分的蒸發速度,還有當日攪拌之鋪貼砂漿次日使用時需重新進行檢測,因?yàn)檎舭l(fā)作用使得砂漿內的水分逐漸減少,導致水泥粘結力下降,這也是影響日后
石材http://www.stonebuy.com/背面粘結性降低的原因之一。
(注意:鋪裝時將背網格布徹底清理后加做底面防護或耐堿背膠,大理石的覆背網格布是為了避免在運輸中
石材http://www.stonebuy.com/因震動碰撞導致斷裂而設計的,而不是為鋪貼設計;如果不去掉網格布,鋪貼水泥中的堿性物質會破壞網格布的膠黏劑,導致
石材http://www.stonebuy.com/和網格布分離,在6個月左右開始出現斷斷續續的空鼓、開裂) 。
